Nâng cao trách nhiệm, tập trung tháo gỡ các điểm nghẽn, đẩy nhanh tiến độ các công trình trọng điểm lĩnh vực Công Thương và Xây dựng

(CTO) - Sáng 1-10, Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc, Trưởng Ban Chỉ đạo các công trình trọng điểm lĩnh vực Công Thương và Xây dựng (Ban Chỉ đạo), chủ trì phiên họp lần thứ nhất của Ban Chỉ đạo.

Hội nghị được tổ chức trực tiếp kết hợp trực tuyến tại trụ sở Chính phủ với đầu cầu UBND 34 tỉnh, thành phố trực thuộc Trung ương. Tham dự tại điểm cầu TP Cần Thơ có ông Lê Công Lý, Ủy viên Ban Thường vụ Thành ủy, Phó Chủ tịch Thường trực UBND TP Cần Thơ, cùng lãnh đạo các cơ quan hữu quan.

Ông Lê Công Lý, Ủy viên Ban Thường vụ Thành ủy, Phó Chủ tịch Thường trực UBND TP Cần Thơ, cùng lãnh đạo các cơ quan hữu quan tại đầu cầu TP Cần Thơ.

Phát biểu tại cuộc họp, Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc nhấn mạnh các công trình trọng điểm trong lĩnh vực Công Thương và Xây dựng có vai trò quan trọng trong thúc đẩy tăng trưởng, phát triển sản xuất, tăng cường năng lực hạ tầng, bảo đảm an ninh năng lượng và nâng cao năng lực cạnh tranh của nền kinh tế, góp phần thực hiện mục tiêu tăng trưởng 2 con số trong năm 2026 và những năm tiếp theo. Cuộc họp tập trung vào 3 nhóm nhiệm vụ gồm: hoàn thiện quy chế, chương trình và kế hoạch hoạt động của Ban Chỉ đạo; đánh giá tiến độ, khả năng hoàn thành các dự án, nhất là những dự án chậm tiến độ hoặc dự kiến hoàn thành trong năm 2026-2027; đề ra giải pháp bảo đảm yêu cầu giải ngân năm 2026. Các bộ, ngành, địa phương phải báo cáo cụ thể khó khăn, phương án xử lý, kiến nghị, đồng thời cam kết tiến độ và tỷ lệ giải ngân của từng dự án, xác định rõ lĩnh vực, dự án đang vướng mắc để tập trung tháo gỡ, đôn đốc và kiểm tra hiệu quả.

Báo cáo tại cuộc họp, đại diện Bộ Xây dựng cho biết trong số 124 dự án thành phần thuộc các công trình trọng điểm, có 61 dự án đang thi công, trong đó 19 dự án chậm tiến độ. Công tác giải phóng mặt bằng, vật liệu xây dựng và giải ngân vẫn còn nhiều vướng mắc. Đáng chú ý, các dự án thành phần 2, 3, 4 thuộc tuyến Châu Đốc - Cần Thơ - Sóc Trăng do TP Cần Thơ làm cơ quan chủ quản đạt khối lượng 56-62,5%. Bộ Xây dựng đề nghị các địa phương tập trung tháo gỡ vướng mắc, đẩy nhanh tiến độ thi công, bảo đảm kế hoạch đề ra.

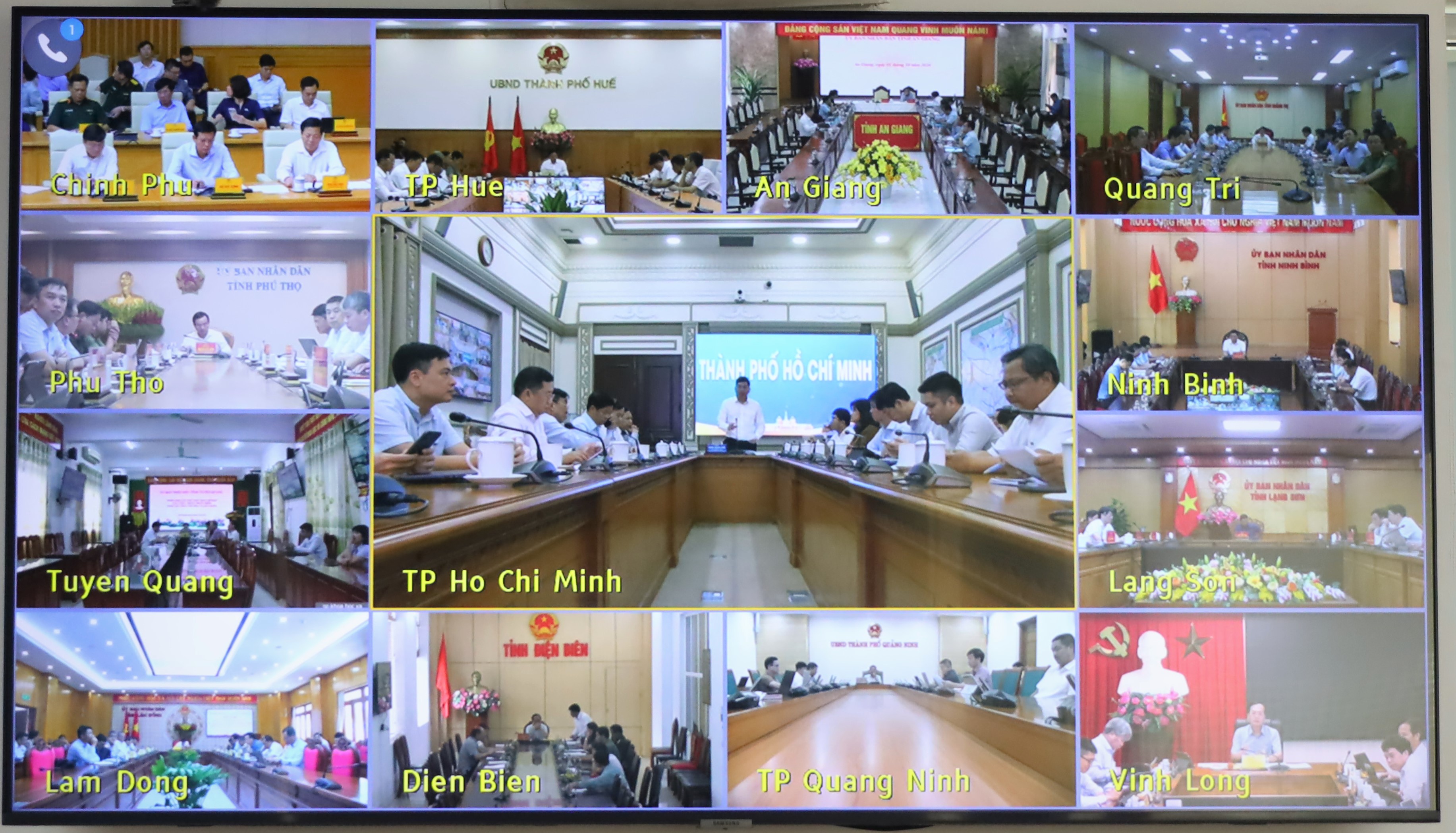

Đầu cầu trực tuyến tại các tỉnh, thành phố.

Đối với lĩnh vực năng lượng, Bộ Công Thương báo cáo tình hình thực hiện các dự án trọng điểm quốc gia, trong đó tập trung rà soát quy hoạch, đẩy nhanh tiến độ các dự án nguồn điện, chuỗi khí - điện và lưới truyền tải. Đại diện Bộ Công Thương cho biết Bộ đang khẩn trương rà soát, điều chỉnh Quy hoạch Điện VIII, đồng thời đôn đốc các địa phương, chủ đầu tư tháo gỡ khó khăn, vướng mắc của các dự án.

Trong 18 dự án nhiệt điện LNG, đã có 16 dự án lựa chọn chủ đầu tư, song nhiều dự án còn khó khăn trong đàm phán hợp đồng mua bán điện, giải phóng mặt bằng và thời gian cung cấp tua-bin khí. Các chuỗi khí - điện Lô B - Ô Môn, Cá Voi Xanh và LNG Sơn Mỹ cũng được yêu cầu đẩy nhanh tiến độ. Đối với lưới điện truyền tải giai đoạn 2026-2030 có 43 dự án, trong đó 10 dự án đang thi công và 33 dự án chuẩn bị đầu tư. Trọng tâm là tháo gỡ các vướng mắc về mặt bằng, quy hoạch và thủ tục, bảo đảm giải tỏa công suất.

Phát biểu chỉ đạo, Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc yêu cầu các bộ, ngành, địa phương, chủ đầu tư nâng cao trách nhiệm, tập trung tháo gỡ các điểm nghẽn, đẩy nhanh tiến độ nhưng phải bảo đảm chất lượng, an toàn và hiệu quả đầu tư. Phân công rõ người, rõ việc, rõ trách nhiệm, rõ thời hạn và rõ kết quả; không để xảy ra tình trạng chậm trễ, thiếu trách nhiệm, thất thoát, lãng phí. Cần tăng cường ứng dụng công nghệ thông tin để theo dõi, cập nhật và giám sát tiến độ các dự án trọng điểm; kịp thời cảnh báo những dự án chậm tiến độ, chậm giải ngân và xử lý ngay các vấn đề phát sinh, không chờ đến kỳ họp mới báo cáo. Đối với các dự án ngành Công Thương, phải xây dựng tiến độ cụ thể từ khâu chuẩn bị đầu tư, quyết định đầu tư, thực hiện hợp đồng EPC (thiết kế, mua sắm, thi công) đến khi hoàn thành, đưa vào vận hành; theo dõi xuyên suốt theo lộ trình, không chỉ tập trung vào khâu cuối.

Về các dự án xây dựng, giao thông, cần tập trung xử lý các vấn đề về giải phóng mặt bằng, tổ chức thi công và giải ngân vốn đầu tư. Tăng cường điều phối nguồn vật liệu giữa các địa phương, khắc phục tình trạng thiếu cục bộ, nhất là tại các dự án trọng điểm, qua đó bảo đảm nguồn cung và tiến độ triển khai.

Phó Thủ tướng Thường trực Chính phủ cũng nhấn mạnh Ban Chỉ đạo không làm thay chức năng quản lý nhà nước của các bộ, ngành, địa phương và chủ đầu tư, không thay thế trách nhiệm của người đứng đầu. Những vấn đề thuộc thẩm quyền của cơ quan nào, cơ quan đó phải chủ động giải quyết và chịu trách nhiệm về kết quả thực hiện. Kiên quyết xử lý các trường hợp chậm trễ, thiếu trách nhiệm và kịp thời biểu dương những tập thể, cá nhân hoàn thành xuất sắc nhiệm vụ.
