Khơi thông các dự án năng lượng, tạo động lực tăng trưởng

Trong bối cảnh thành phố đặt mục tiêu thúc đẩy tăng trưởng “hai con số”, việc đẩy nhanh tiến độ các dự án năng lượng trọng điểm được xác định là nhiệm vụ cấp thiết. Với tinh thần quyết liệt, chính quyền thành phố đang tập trung tháo gỡ điểm nghẽn về giải phóng mặt bằng, đất đai, thủ tục pháp lý và môi trường, nhằm tạo điều kiện để các công trình sớm về đích, góp phần tạo nền tảng hạ tầng vững chắc để TP Cần Thơ duy trì đà phát triển sản xuất, thu hút đầu tư và mở rộng không gian tăng trưởng.

Một trong những minh chứng rõ nét nhất cho nỗ lực của thành phố là sự quan tâm dành cho Dự án Trạm biến áp 110kV Kế Sách và đường dây 110kV Phụng Hiệp - Kế Sách. Đây là công trình mang ý nghĩa chiến lược trong việc cung cấp điện. Theo ông Lê Hoàng Thắng, Giám đốc Công ty Điện lực TP Cần Thơ, công trình do Tổng Công ty Điện lực miền Nam làm chủ đầu tư, chính thức khởi công vào ngày 15-6-2026, với tổng mức đầu tư 239 tỉ đồng. Quy mô dự án bao gồm 1 trạm biến áp 110kV, 2 ngăn lộ mở rộng cùng tuyến đường dây dài 19,32km qua địa bàn các xã, phường như Ngã Bảy, Đại Thành, Đại Hải, An Lạc Thôn, Thới An Hội. Khi đi vào vận hành, dự án sẽ trực tiếp giải tỏa nhu cầu điện cho các khu vực phụ tải đang tăng trưởng, thúc đẩy phát triển kinh tế - xã hội địa phương.

Tuy nhiên, tiến độ thi công công trình đang gặp khó khăn do công tác bồi thường, giải phóng mặt bằng chưa thực hiện xong. Hiện toàn tuyến có 184 hộ dân bị ảnh hưởng, trong đó 136 hộ (tương đương gần 74%), đã thống nhất phương án và nhận tiền bồi thường. Dù tỷ lệ hộ dân đã nhận tiền khá cao, nhưng số vị trí móng trụ được bàn giao trên thực địa mới đạt 34/80 vị trí, tương đương 42,5%. Tiến độ bàn giao mặt bằng giữa các địa bàn chưa đồng đều, hiện xã Đại Hải bàn giao 19/28 vị trí, xã An Lạc Thôn bàn giao 10/19 vị trí, trong khi xã Thới An Hội mới bàn giao 5/13 vị trí. Những vị trí chưa được bàn giao, nếu kéo dài sẽ gây khó khăn cho việc tổ chức thi công liên tục trên toàn tuyến, ảnh hưởng đến tiến độ chung của dự án.

Trước nguy cơ dự án đình trệ, ông Lê Công Lý, Phó Chủ tịch Thường trực UBND TP Cần Thơ, đã chỉ đạo các sở, ban, ngành vào cuộc, rà soát cặn kẽ từng trường hợp cùng các chính sách hỗ trợ. Để hài hòa lợi ích, thành phố quyết định áp dụng mức hỗ trợ hành lang lưới điện lên đến 60% đối với tất cả các loại đất. Đáng chú ý, thành phố xem xét chi trả bổ sung 30% cho các hộ đã nhận tiền; đồng thời áp dụng giá đất năm 2019 cho các khu vực đã được phê duyệt. Song song đó, khẩn trương xây dựng bảng đơn giá mới cho các vị trí còn lại, nhằm kịp thời đưa công trình về đích đúng tiến độ.

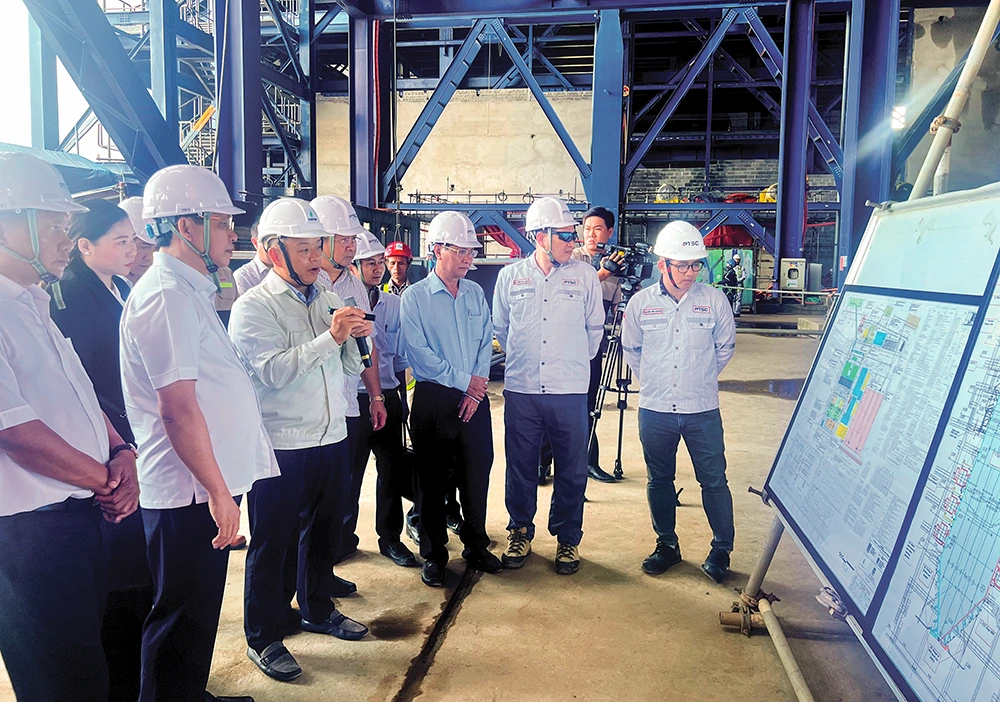

Lãnh đạo UBND TP Cần Thơ cùng các sở, ngành kiểm tra tiến độ thi công Nhà máy Nhiệt điện Long Phú 1. Ảnh: MỸ HOA

Đối với Nhà máy Nhiệt điện Long Phú 1 là dự án năng lượng trọng điểm do Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam làm chủ đầu tư, có công suất 1.200MW, tổng mức đầu tư 51.130 tỉ đồng. Sau thời gian dài đình trệ, dự án được tái khởi động từ năm 2025 và đang được tập trung nguồn lực triển khai.

Ông Hà Đình Niên, Trưởng Ban Quản lý dự án Điện lực Dầu khí Long Phú 1, cho biết: Dự án có 47 gói thầu, trong đó có 32 gói được ký kết và đang thi công, 9 gói đang thực hiện đấu thầu và 6 gói còn lại chờ triển khai. Tuy nhiên, khối lượng công việc vẫn rất lớn khi các hạng mục hạ tầng dùng chung, như hệ thống cấp dầu DO, vận chuyển than, đá vôi và bãi xỉ cần phải hoàn thành trong 8 tháng đầu năm 2027. Đây là những hạng mục có tính chất nền tảng, quyết định khả năng vận hành đồng bộ của nhà máy. Theo tiến độ đề ra, Tổ máy số 1 phải hoàn thành chạy nghiệm thu vào ngày 31-12-2027, trong khi Tổ máy số 2 phấn đấu được cấp chứng chỉ PAC vào cuối năm 2028. Vì vậy, chỉ một mắt xích chậm tiến độ sẽ tác động đến toàn chuỗi dự án.

Theo ông Hà Đình Niên, khó khăn chủ yếu của Dự án Nhà máy Nhiệt điện Long Phú 1 không nằm ở năng lực thi công, mà ở việc hoàn thiện các thủ tục pháp lý. Đơn vị mong muốn ngành chức năng thành phố sớm có hướng dẫn cụ thể việc áp dụng QCVN 40:2025/BTNMT đối với thông số liên quan trong điều kiện xâm nhập mặn biến động để hoàn thiện phương án xử lý nước thải. Bên cạnh đó, chủ đầu tư cần thành phố hỗ trợ thống nhất vị trí, diện tích điều chỉnh quy hoạch khu nhà ở vận hành tại xã Đại Ngãi và hoàn thiện hồ sơ thuê đất đối với phần cơ sở hạ tầng dùng chung của Trung tâm Điện lực Long Phú…

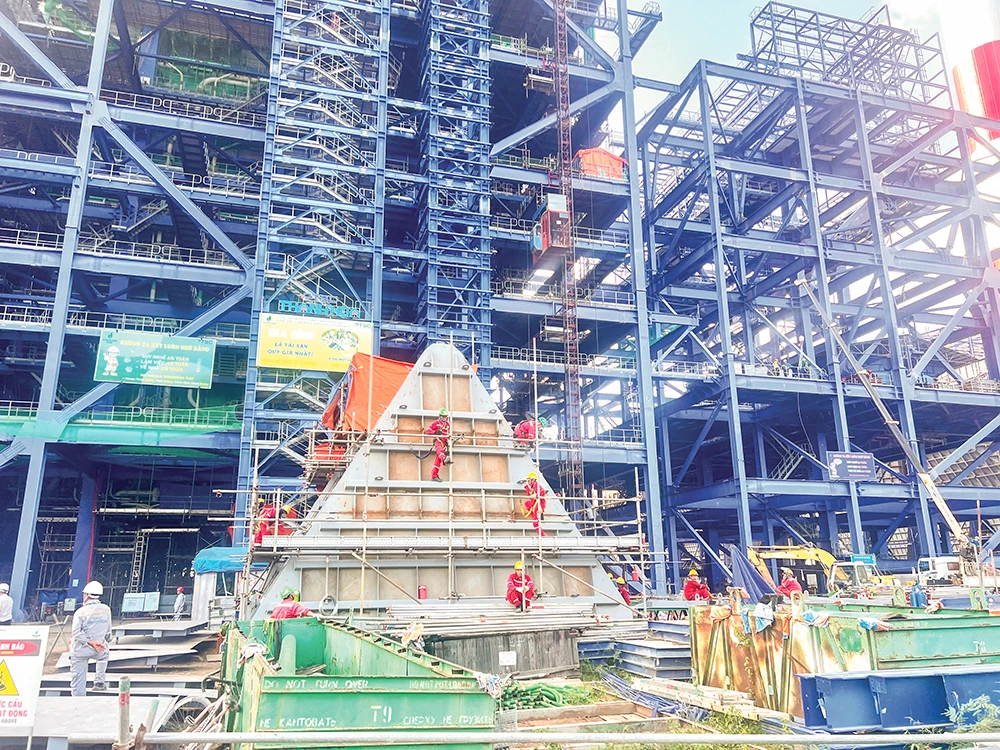

Hoạt động thi công Nhà máy Nhiệt điện Long Phú 1 tại xã Đại Ngãi.

Lắng nghe những trăn trở từ phía chủ đầu tư, ông Lê Công Lý đánh giá cao tiến độ tái khởi động Dự án Nhà máy Nhiệt điện Long Phú 1; đồng thời, khẳng định đây là công trình trọng điểm, đóng vai trò quan trọng vào mục tiêu tăng trưởng kinh tế của toàn thành phố. Để các tổ máy của dự án đi vào vận hành đúng tiến độ, lãnh đạo thành phố giao Sở Nông nghiệp và Môi trường hướng dẫn chủ đầu tư sớm hoàn thiện phương án xử lý nước thải theo quy chuẩn; đồng thời yêu cầu chủ đầu tư khẩn trương phối hợp với sở, ngành liên quan sớm hoàn thiện thủ tục thuê đất cho phần diện tích còn lại của dự án…

Sự đồng hành, quyết liệt tháo gỡ điểm nghẽn của chính quyền thành phố, không chỉ giúp các công trình năng lượng về đích đúng kế hoạch, mà còn mở ra kỳ vọng bứt phá, để thành phố có thể đạt mục tiêu tăng trưởng 2 con số trong giai đoạn mới.

Bài, ảnh: MỸ HOA
