Tính đến thời điểm này, Cái Răng là một trong những địa phương dẫn đầu về công tác giải ngân vốn xây dựng cơ bản (XDCB) của thành phố. Từ kết quả đạt được, quận Cái Răng xác định tiếp tục tập trung các giải pháp nhằm đẩy nhanh hơn nữa tiến độ giải ngân nguồn vốn xây dựng cơ bản, sớm hoàn thành các công trình đưa vào sử dụng đảm bảo chất lượng kỹ thuật và mỹ thuật theo yêu cầu.

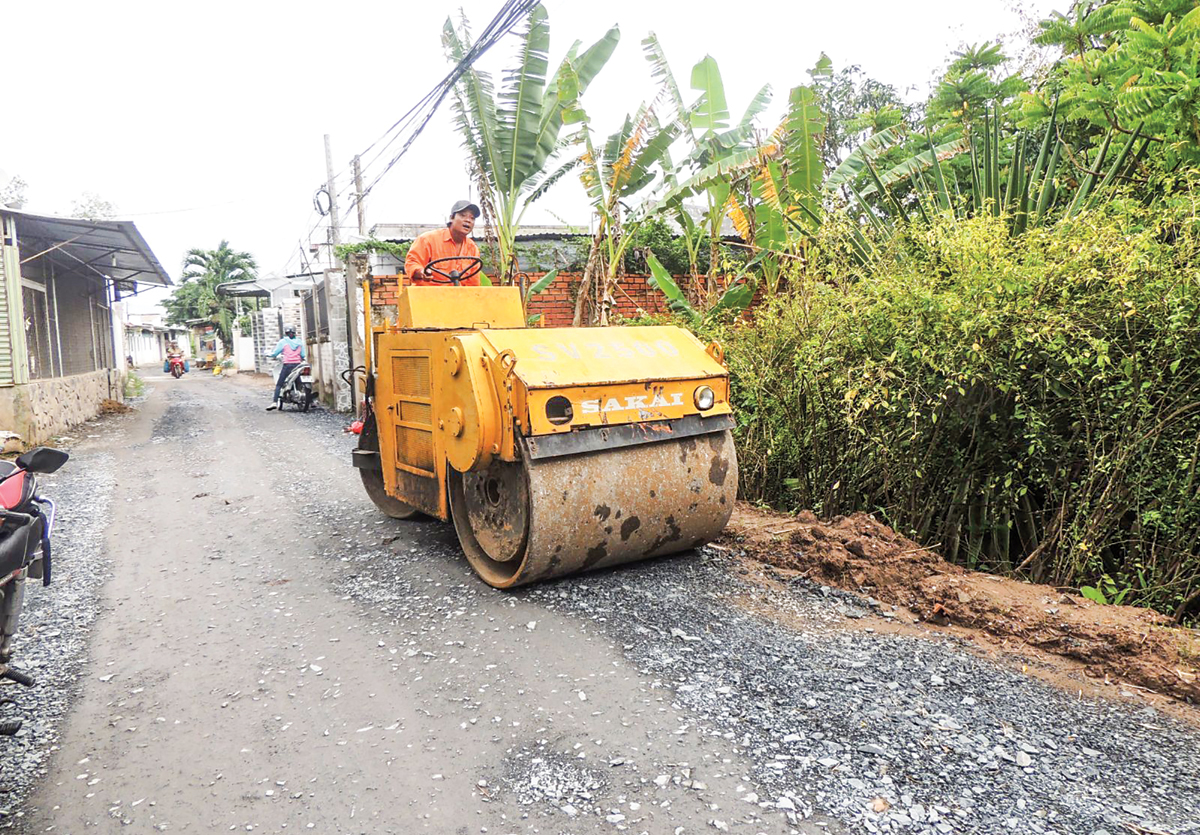

Thi công tuyến lộ từ đường dân sinh cầu Cần Thơ đến rạch Ông Thiện.
Tính đến cuối tháng 7-2018, quận Cái Răng đã giải ngân 82,534 tỉ đồng vốn xây dựng cơ bản, đạt 58,08% kế hoạch (142,104 tỉ đồng). Lũy kế từ đầu năm đến nay, quận đã tiến hành chi trả bồi thường, hỗ trợ 33 tỉ đồng cho 132 hộ, giải phóng mặt bằng khoảng 5ha.
Theo Ban Quản lý Dự án quận Cái Răng, đơn vị phụ trách thi công 4 công trình chuyển tiếp và 11 công trình khởi công mới trong năm 2018. Trong đó, có nhiều công trình đạt tỷ lệ giải ngân rất cao như: Trường Mầm non Phú Thứ (95,8%), tuyến lộ Lê Bình- Phú Thứ- Tân Phú (100%), Trường Tiểu học Lê Bình 3 (100%), mở rộng tuyến Xẻo Lá (98%), tuyến lộ từ đường dân sinh cầu Cần Thơ đến rạch Ông Thiện (98%), xây dựng mới cầu Xẻo Da và cầu Mù U (72%)… Theo đó, tổng giá trị giải ngân vốn năm 2018 đến cuối tháng 7 là hơn 82,534 tỉ đồng. Trong đó, giải ngân vốn ngân sách địa phương trên 58 tỉ đồng, đạt tỷ lệ 63,2%; giải ngân vốn xổ số kiến thiết khoảng 21,16 tỉ đồng, đạt tỷ lệ 46,73%.
Ông Trần Tiến Đạt, Phó Giám đốc Ban Quản lý Dự án quận Cái Răng, cho biết: "Có thể nói, công tác giải phóng mặt bằng là khó khăn nhất vì quận không có nguồn kinh phí bồi hoàn. Do đó, chúng tôi vận động bà con làm theo phương châm "Nhà nước và nhân dân cùng làm". Ban đầu, khi vận động hiến đất, hoa màu, vật kiến trúc… một số hộ không đồng thuận. Tuy nhiên, nhờ kiên trì vận động bằng nhiều hình thức, bà con dần hiểu và thuận theo chủ trương của Nhà nước. Đến thời điểm này, nhìn chung, hầu hết các công trình được triển khai theo kế hoạch và đảm bảo đúng tiến độ".
Theo ông Trần Tuấn Trình, Trưởng Phòng Quản lý đô thị quận Cái Răng, được sự quan tâm chỉ đạo của Quận ủy, UBND quận, hỗ trợ và phối hợp từ các ngành có liên quan, UBND các phường, các công trình xây dựng giao thông do Phòng Quản lý đô thị làm chủ đầu tư đã đẩy nhanh được tiến độ lập hồ sơ thủ tục, thi công, giải ngân kịp thời và được sự đồng thuận cao trong nhân dân. Trong tháng 7-2018, Phòng Quản lý đô thị đã trình phê duyệt thiết kế và dự toán các công trình: Nâng cấp, giặm vá mặt đường cặp rạch Cái Da đến giáp ranh Phú Thứ, khu vực 2 phường Hưng Thạnh; nâng cấp, mở rộng mặt đường khu vực 3- 5- 6 phường Hưng Thạnh; nâng cấp mặt đường, hệ thống thoát nước đường khu vực 2- 3 phường Hưng Phú. Đồng thời, đang trong giai đoạn tổng hợp hồ sơ trình phê duyệt thiết kế và dự toán công trình giặm vá mặt đường khu vực Thạnh Phú, Phú Xuân, Khánh Bình thuộc phường Phú Thứ. Ngoài ra, đơn vị cũng tiến hành khảo sát và lập hồ sơ phục vụ công tác duy tu, sửa chữa thường xuyên cầu giao thông, cống ngang đường, gia cố sạt lở đường giao thông;...
Có thể thấy, những công trình xây dựng cơ bản trên địa bàn quận Cái Răng sau khi hoàn thành góp phần không nhỏ vào việc phát triển kinh tế- xã hội và phục vụ dân sinh. Tuy nhiên, do một số dự án vẫn còn vướng khâu giải phóng mặt bằng và chưa bố trí được tái định cư làm ảnh hưởng đến công tác vận động dân và triển khai thực hiện các công trình. Ông Trần Tiến Đạt, Phó Giám đốc Ban Quản lý Dự án quận Cái Răng, cho biết: Để đạt được khối lượng và giá trị giải ngân cao, Ban Quản lý Dự án tiếp tục quản lý chặt chẽ nguồn vốn được UBND quận giao; thanh toán đúng, đủ khối lượng; kịp thời và đảm bảo chất lượng công trình. Đồng thời, đẩy mạnh công tác tổ chức đấu thầu, phê duyệt các kết quả đấu thầu các công trình đủ điều kiện để triển khai thi công theo đúng kế hoạch; thực hiện tốt công tác quyết toán, tất toán các dự án đã hoàn thành đưa vào sử dụng.
Ông Lê Thanh Tâm, Chủ tịch UBND quận Cái Răng, nhấn mạnh: Thời gian tới, Cái Răng tiếp tục tuân thủ nghiêm túc các chỉ đạo của Trung ương và UBND thành phố trong công tác xây dựng cơ bản; phối hợp các đơn vị chủ đầu tư tham mưu UBND quận rà soát điều chỉnh kế hoạch vốn nhằm nâng cao tỷ lệ giải ngân. Đồng thời, đôn đốc các đơn vị chủ đầu tư có kế hoạch thực hiện và rà soát bổ sung các biện pháp thi công, sớm hoàn thành các công trình đưa vào sử dụng đúng tiến độ; đảm bảo chất lượng kỹ thuật, mỹ thuật theo yêu cầu. Ngoài ra, quận cũng đặc biệt quan tâm đến việc thi công các dự án giao thông, thủy lợi nhằm tạo điều kiện thuận lợi để đẩy nhanh tiến độ thực hiện các dự án do Trung ương, thành phố đầu tư trên địa bàn. |
Bài, ảnh: MỸ THANH
